Ремонт в лицее «Буревестник» на Садгороде завершится не раньше конца сентября

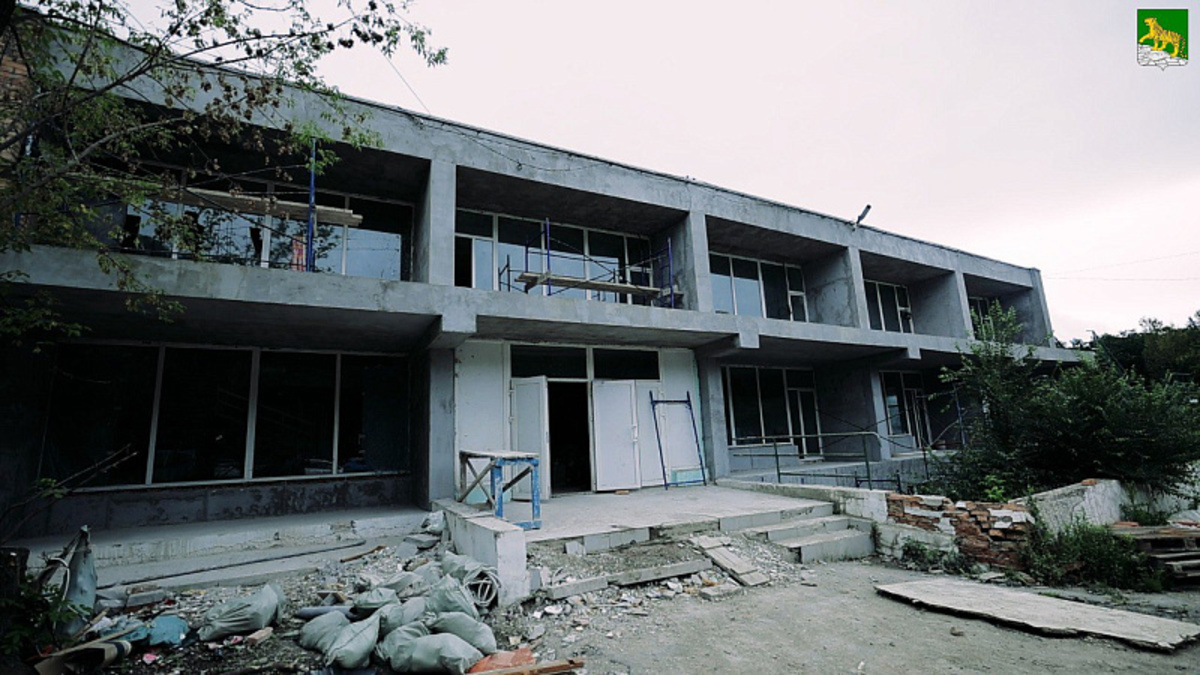

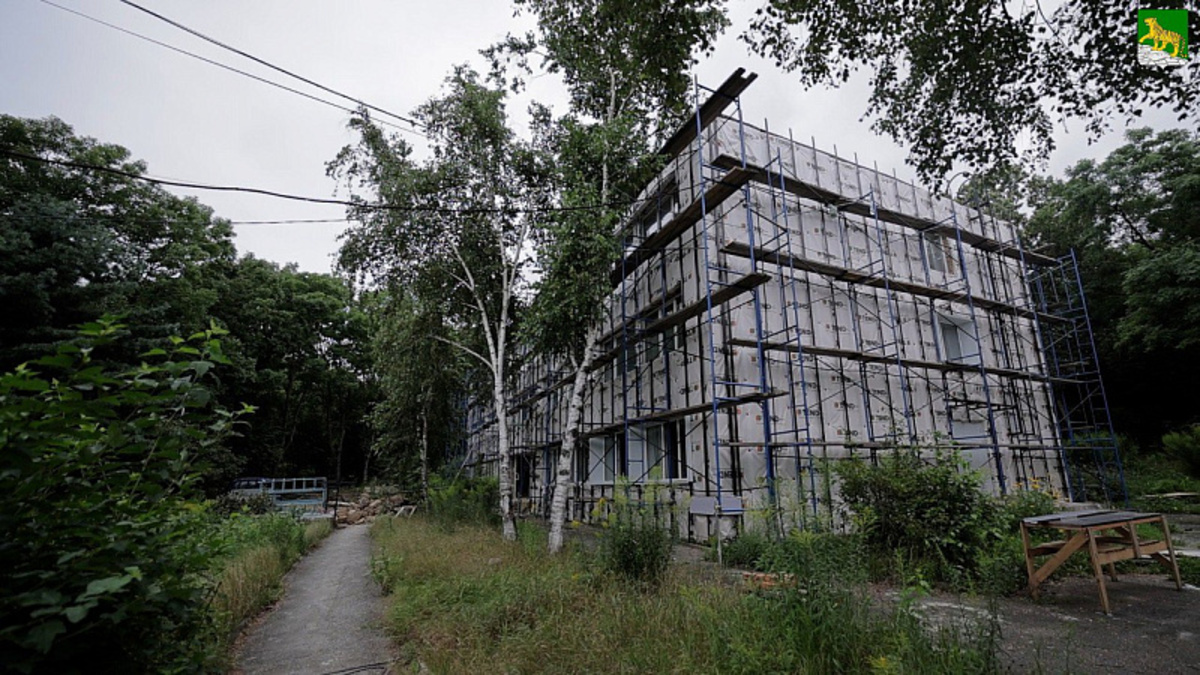

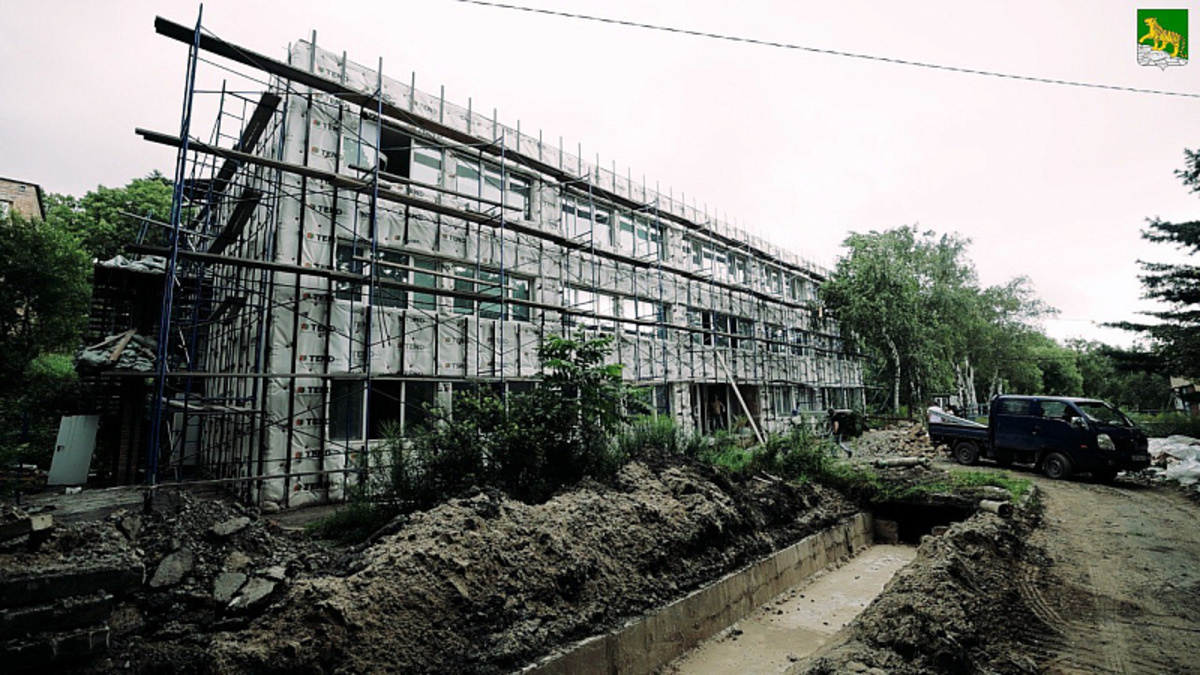

Администрация Владивостока сообщает, что в лицее № 3 Владивостока, известном всем как «Буревестник», продолжается капитальное преображение. Хотя вообще-то оно должно было уже закончиться. Ремонт ведётся в учебном корпусе и здании, где разместится столовая, кафе и актовый зал. Также с нуля здесь возводят современный спортивный стадион с футбольным полем и тренажёрами, спортивную площадку с баскетбольным и волейбольным полями и хоккейную коробку. По завершении строительных работ территорию ждёт благоустройство и озеленение. За последние полгода на объекте сменился подрядчик, а сроки сдвинулись с весны-лета на середину осени.

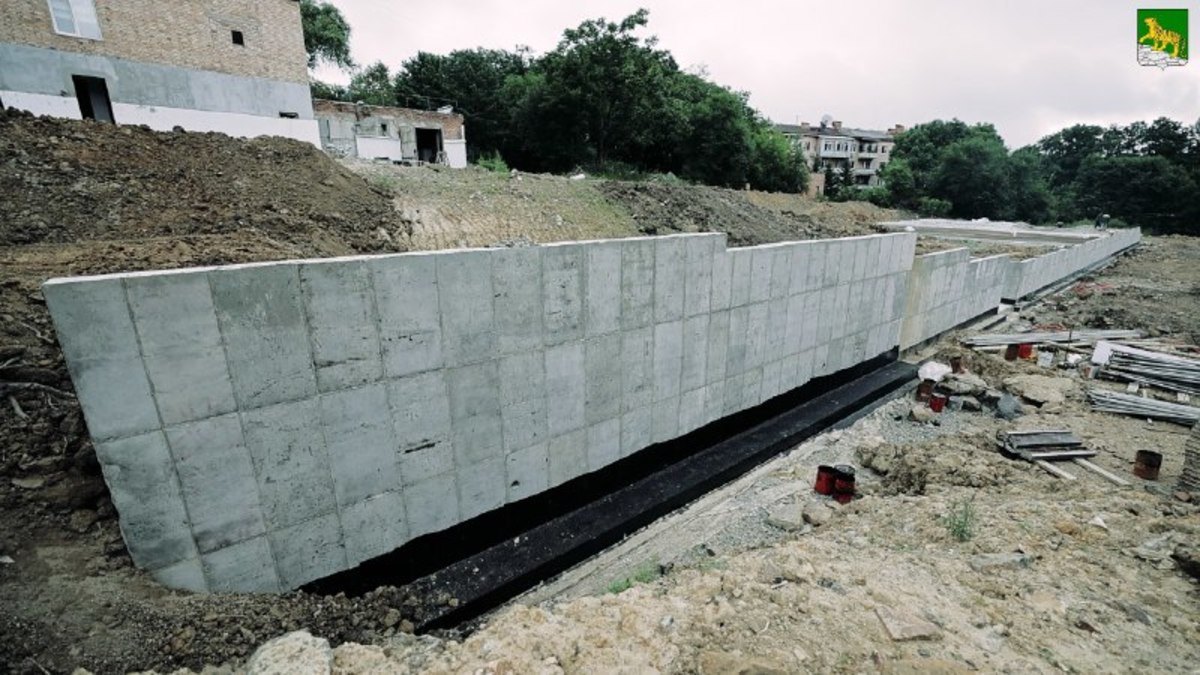

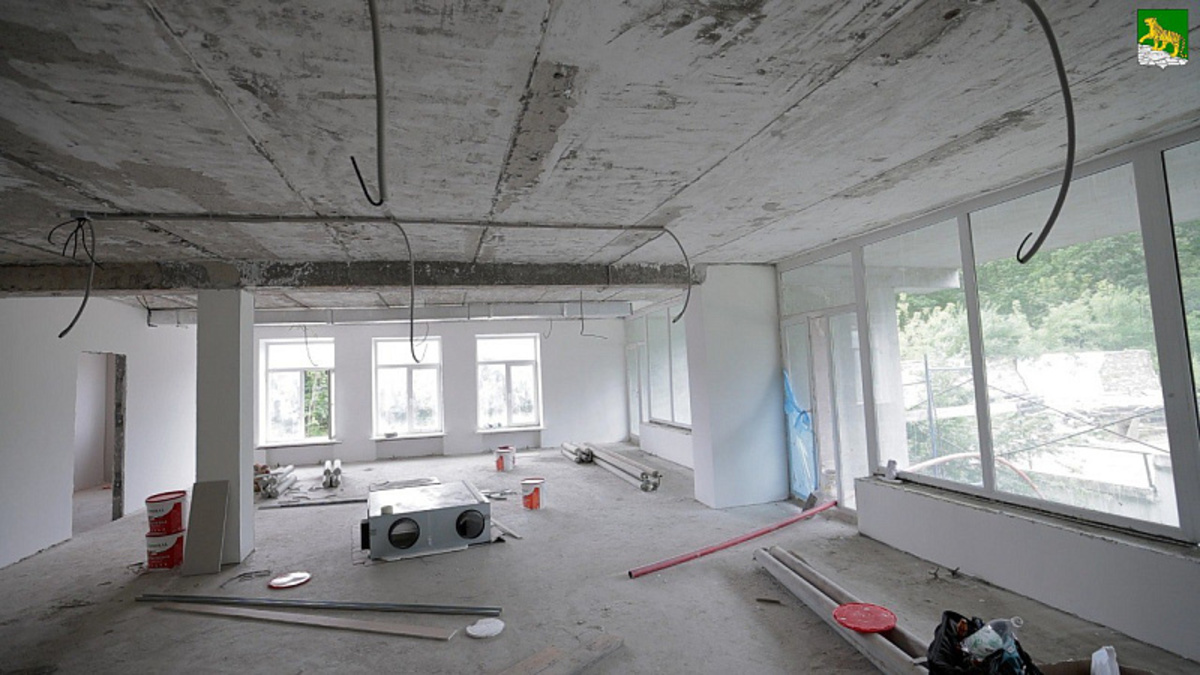

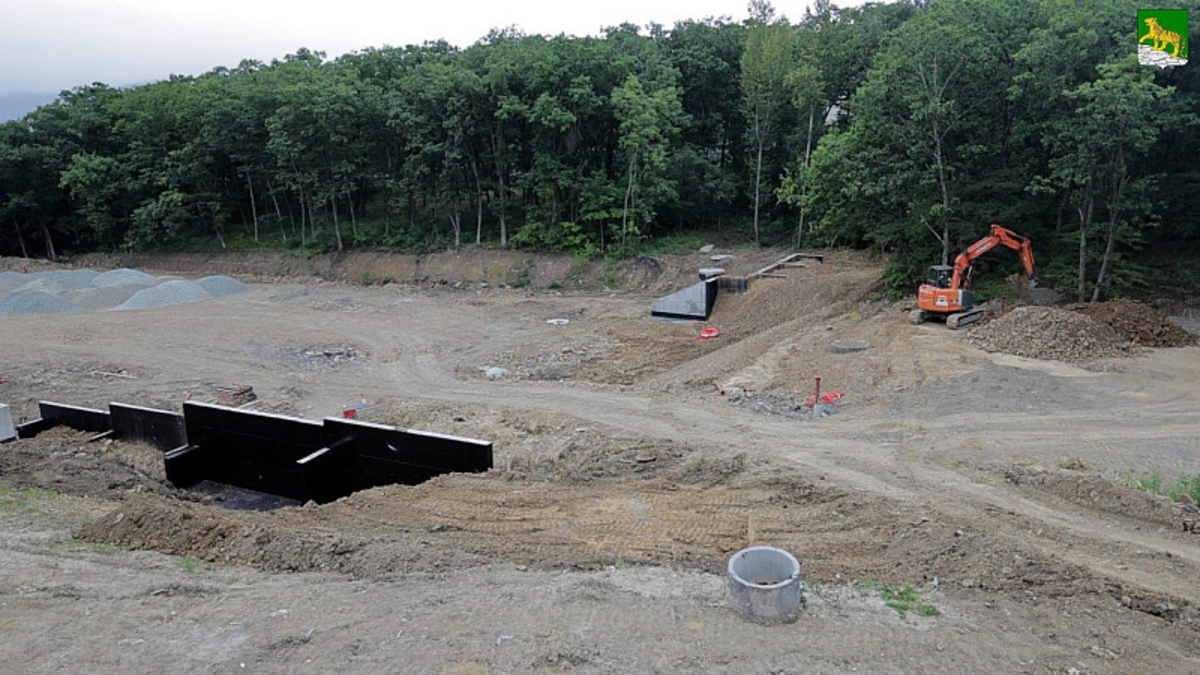

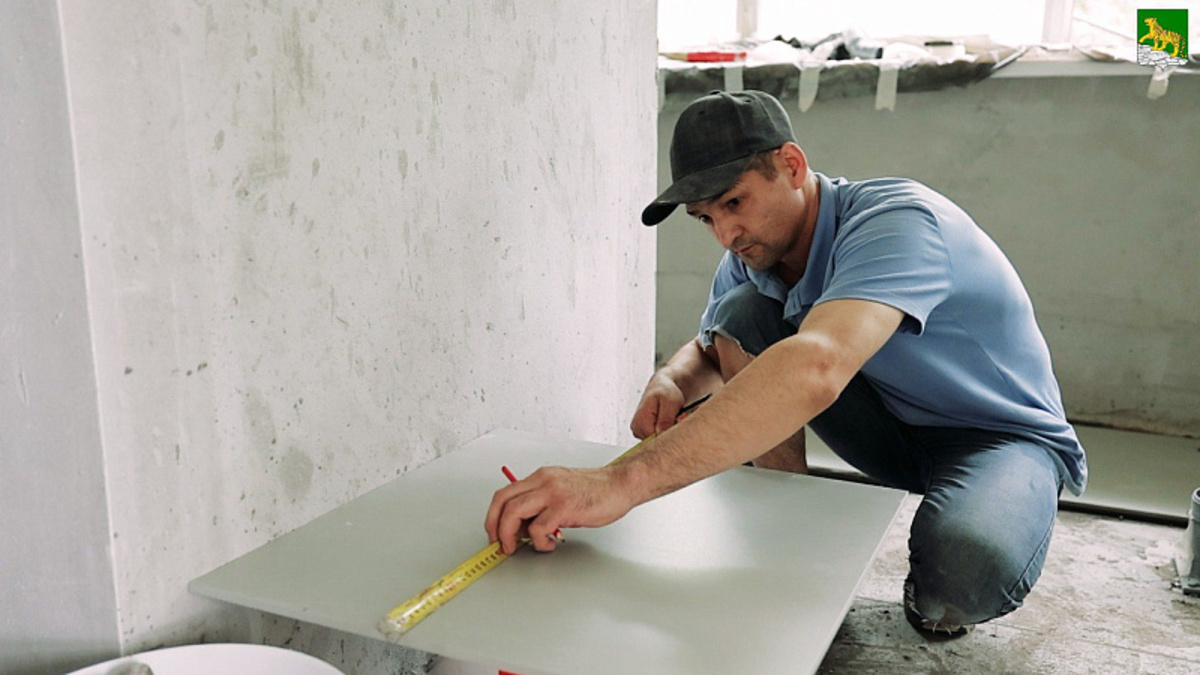

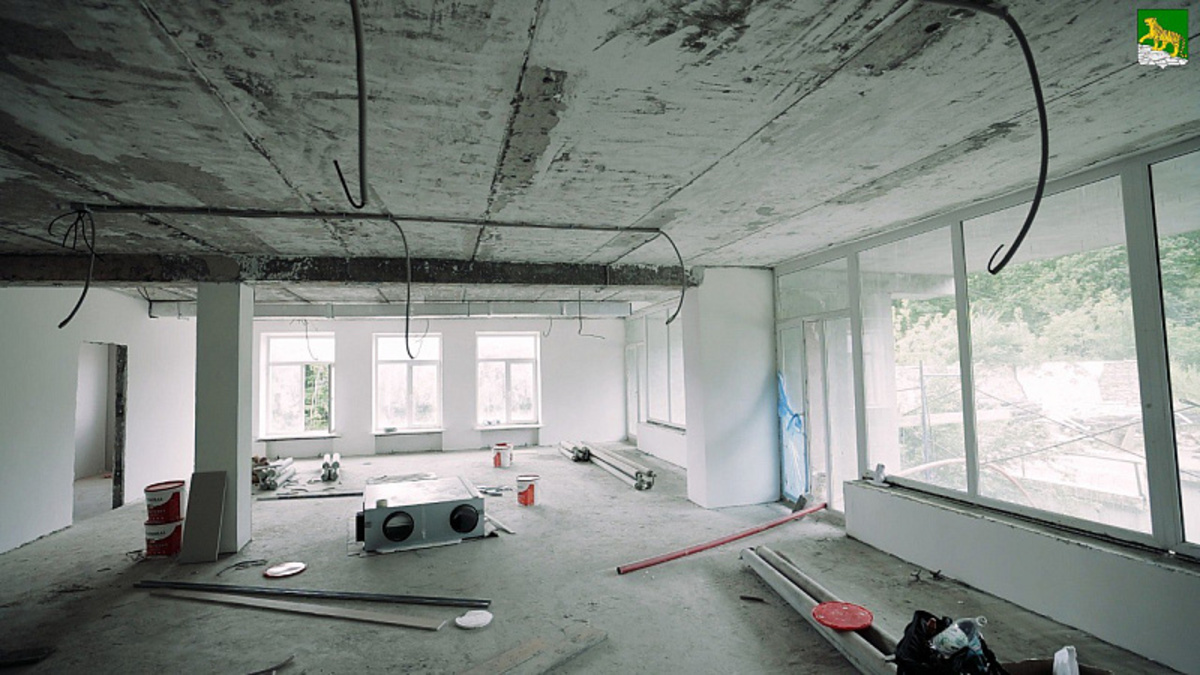

Сегодня на объекте трудятся несколько десятков строителей и работает крупная техника, сообщает мэрия. Чистовая отделка в учебном корпусе, а также в здании столовой и актового зала – на финишной прямой. В учебном корпусе будет обновлён фасад. На стадион и спортивную площадку завезён скальник и грунт, проведена планировка территории, возведена подпорная стена, формируются слои футбольного поля.

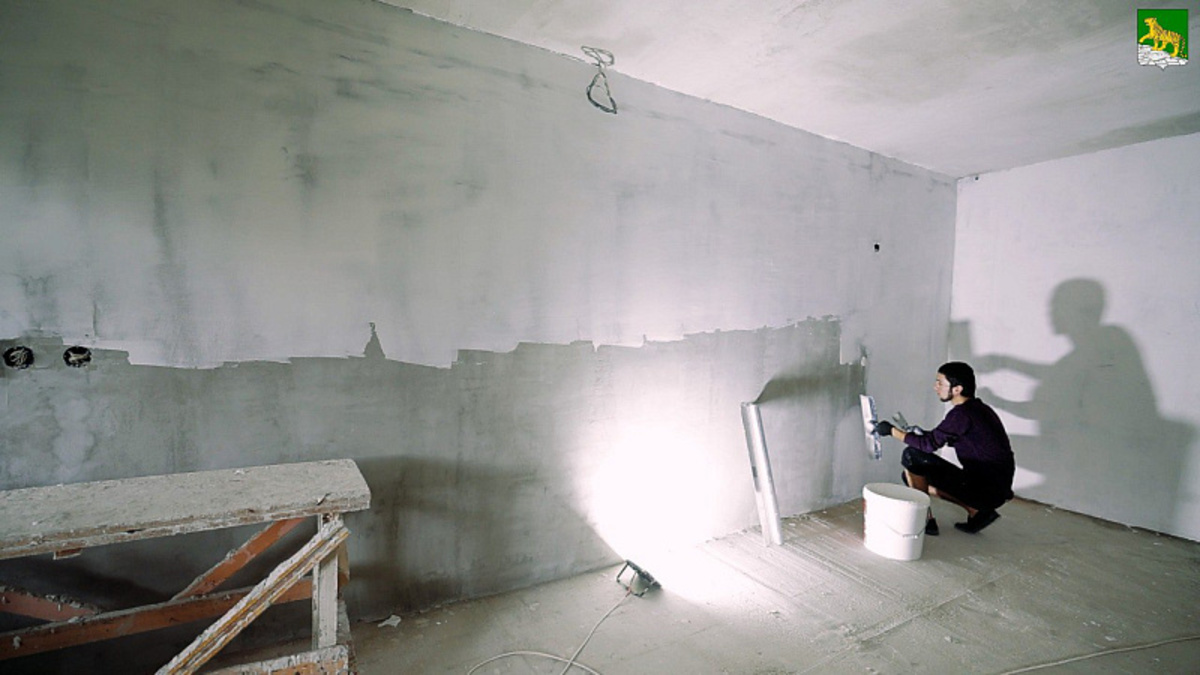

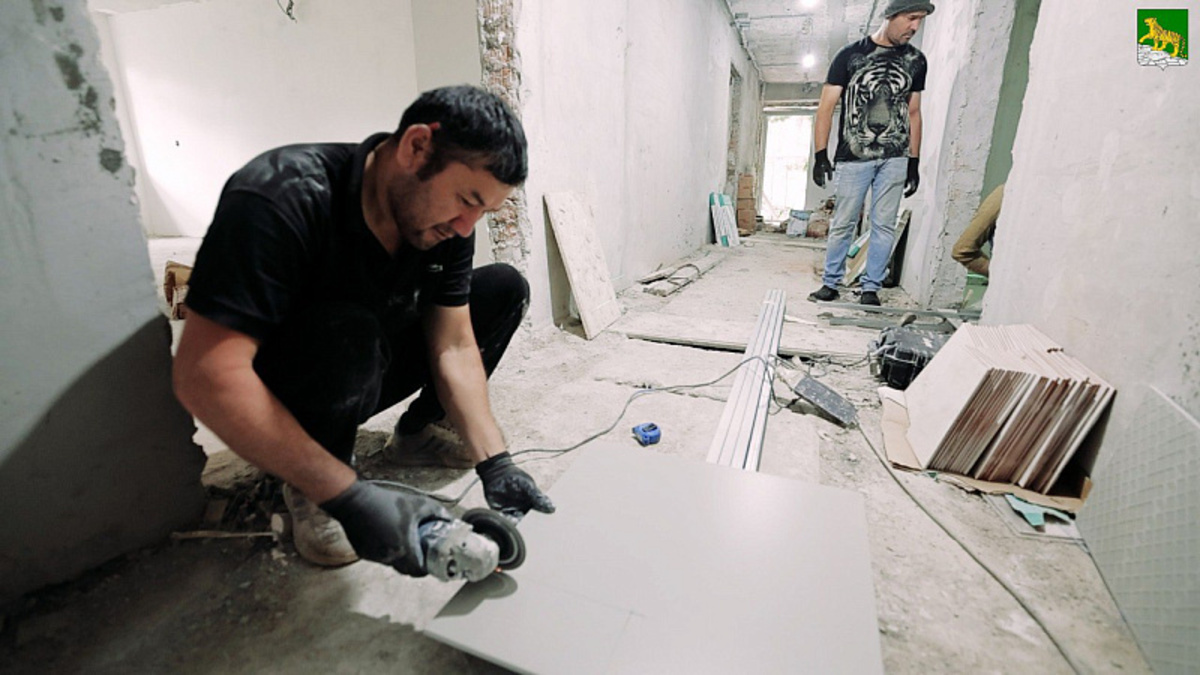

«В корпусах работает около 20 человек. Стены оштукатурены, готовятся под покраску, смонтирована новая электрика, которая позволит подключить в столовой современное технологическое оборудование. В учебном корпусе перепланировка была незначительной, а вот в корпусе столовой стены были в плохом состоянии, 80% мы демонтировали и построили взамен новые», – рассказывает руководитель проекта, представитель компании-подрядчика Александр Волкотруб.

Планируется, что учреждение сможет принять около 200 учеников старшей школы.

Как отмечал ранее глава Владивостока Константин Шестаков, ремонт учреждения стоял в списке приоритетных задач. Садгород остро нуждается в школах, а лицей как раз находится на территории, которая активно застраивается. Городская администрация начала прорабатывать вопрос его ремонта летом 2021 года: тогда была проведена техническая экспертиза, составлен план капитального ремонта, и в конце минувшего года найден подрядчик. Примечательно, что часть работ, входящих в нынешний капремонт, уже была выполнена в 2020-2022 годах. В 2022 году за 3,9 млн рублей по периметру лицея установили ограждение, а ещё за 4,9 млн рублей отремонтировали кровлю и фасад. В 2021 году за 22,8 млн рублей капитально ремонтировали столовую, которую нужно отремонтировать и сейчас, а также гараж. В том же году ремонтировали кровлю за 5,7 млн рублей. И, наконец, в 2020 году меняли окна за 7,4 млн рублей.

Лицей с прошлого года ремонтировала компания «ПТАХ», цена на закупке снизилась на 27,5%, до 23,175 млн рублей. К документации был приложен и проект, разработанный компанией «Аркос» в 2023 году. В контракте указывалось, что подрядчик должен был выполнить работы по капитальному ремонту учебного корпуса и столовой с полной заменой коммуникаций. Договор заключили ещё в прошлом году, а выполнить работы нужно было до апреля 2024-го.

Как следует из документов контракта, в процессе выполнения работ оказалось, что имеется необходимость в согласовании и утверждении части проектно-сметной документации, а график, соответственно, сдвинется до конца мая 2024 года. Дополнительное соглашение стороны заключили, но, видимо, безрезультатно. В мае было подписано соглашение уже о расторжении контракта. К этому моменту исполнено работ было лишь на 8,6 млн рублей, из которых оплачено только 3,4 млн.

Следующего подрядчика определили только в конце июня. Он взялся исполнять работы уже за 22 235 330 рублей. То есть итоговая цена работ (вместе с выплаченными первому подрядчику деньгами) на данный момент лишь на миллион рублей ниже, чем предполагалось в прошлом году, когда начальная цена торгов составляла 31,9 млн рублей.

Сейчас на объекте работает ООО СК «Фелис Групп» из Большого Камня. И срок у подрядчика – до 2 сентября 2024 года. Работы в целом всё те же, что и были, просто в меньших объёмах.

Попутно обнаружился ещё один контракт на 51,6 млн рублей всё с той же компанией и на те же работы – капитальный ремонт здания главного корпуса и столовой, создание спортивной инфраструктуры, но ещё с добавлением ремонта гаража. В ведомости также указаны инженерные коммуникации, дверные и оконные проёмы, конструктивные решения, но также добавлены фасады, кровли, отделка, перемычки и ограждения. Заключён он был в феврале 2024 года, когда на объекте работал ещё «ПТАХ». Изначально предполагалось, что работы будут выполнены до конца июля, но дополнительным соглашением сроки продлены до конца сентября.

На фасады есть отдельный контракт, ещё за 10 млн рублей. Его исполняет ИП Михайлов из Надеждинского района, и срок исполнения до 13 августа.

Также компания «Фелис Групп» выполняет и благоустройство спортивной площадки на территории «Буревестника». Торги проходили в феврале с начальной ценой в 68,1 млн рублей. Победитель от исполнения уклонился, договор заключили с СК «Фелис Групп» за 63,3 млн рублей. Правда, потом стоимость «нарастили» дополнительным соглашением уже до 69,6 млн рублей «в связи с тем, что в процессе производства работ возникла необходимость выполнения дополнительных работ». Теперь площадку должны сдать до конца октября вместо середины августа.
