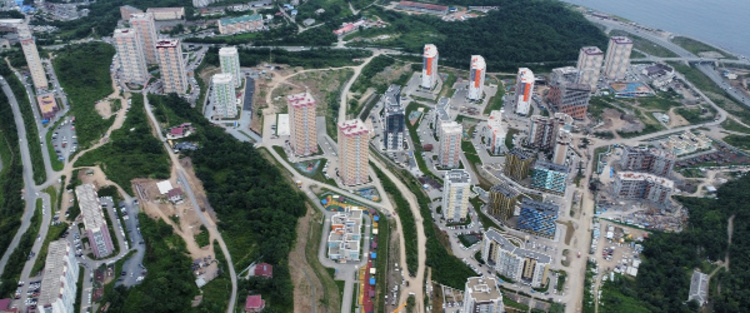

Администрация Владивостока назвала сроки прокладки новых теплосетей в районе улицы Архангельской на Патрокле. В связи с этим с 30 марта по 30 ноября частично здесь будут перекрывать движение автотранспорта – на разных участках улицы, так как работы разбиты на этапы. Отметим, что строительство теплосетей здесь уже анонсировали в ДГК, и тогда его планировали начать с первых чисел марта – на сегодня старт сдвинули на месяц, а заканчивать намерены уже в ноябре.
В мэрии называют следующие этапы проведения работ и ориентиры, в границах которых будут частично перекрывать движение:
- с 30 марта до 19 мая – от пересечения улиц Борисенко и Архангельской до выезда от дома № 29, стр. 1 по улице Архангельской (ЖК «Аякс»);
- с 20 мая до 30 июня – от выезда от дома № 29, стр. 1 по улице Архангельской (ЖК «Аякс») до выезда от дома № 1 по улице Сочинской (ЖК «Восточный Бриз»);
- с 01 июля до 11 августа – от выезда от дома № 1 по улице Сочинской (ЖК «Восточный Бриз») до выезда от строящейся школы № 1 по улице Архангельской;
- с 12 августа до 30 ноября – от выезда от строящейся школы № 1 по улице Архангельской до выезда от дома № 3 по улице Архангельской (ЖК «Посейдония»).
Объезд будет возможен по улицам Сочинской, Феодосийской, Басаргина, Новороссийской.
Напомним, что ранее ДГК анонсировала строительство теплосетей на этом участке с 4 марта по 1 октября. В итоге на сегодня первый этап сократился, а последний существенно увеличился по срокам.
Строительство тепловой сети в районе улицы Архангельской начнётся с работ на тепловой камере, а после – в несколько этапов энергетики проложат теплотрассу. Ранее энергетики отмечали, что работы, предусмотренные на автомобильной дороге, запланированы таким образом, чтобы их продолжительность и протяжённость как можно меньше затрудняли движение транспортных средств и пешеходов, а также обеспечивалась пропускная способность, достаточная для транспортных потоков в рабочей зоне.
