Массовые порывы, незакопанные трубы и недоделанный ремонт теплосетей во Владивостоке объяснили проблемами с финансированием и поставками труб

План по масштабному ремонту теплосетей во Владивостоке, который собирались выполнить в этом году, не выполнен. Проблемы начались уже на этапе финансирования – часть средств была выделена формально и до бюджета города не дошла, поэтому властям пришлось брать кредит. У завода-производителя труб были сложности с металлом, из-за этого задержалась поставка материалов подрядчикам. Многие отремонтированные участки до сих пор остаются не закопанными.

На комитете по городскому хозяйству в Думе начальник управления по вопросам ТЭК администрации Владивостока Сергей Ткачёв начал с формально хорошего. После старта отопительного сезона 23 октября в течение недели все объекты были официально подключены, город получил паспорт готовности к отопительному сезону от Ростехнадзора.

«Сейчас ведётся работа только по устранению аварийных инцидентов на сетях теплоснабжения. Порывы, которые выявляет ВПЭС, в полном объёме ликвидируются аварийными бригадами муниципального предприятия в тот же день, когда выявляется течь. Поскольку пока температура воздуха ещё достаточно высокая, требуемую регулировку сейчас сложно делать, поэтому работаем индивидуально с домами», – объяснил Сергей Ткачёв.

По горячей воде самая проблемная ситуация сейчас на Окатовой. После порыва на паротрассе в 2020 году, которая оказалась бесхозной, было принято решение о переподключении ближайших домов к центральному тепловому пункту горячего водоснабжения за счёт бюджета. Работы проводит подрядчик, и он всё ещё не закончил работы. Из-за этого 28 домов на Окатовой и Вязовой больше года живут без горячей воды. Скоро это закончится, вчера подрядчик начал работы по переподключению к сети.

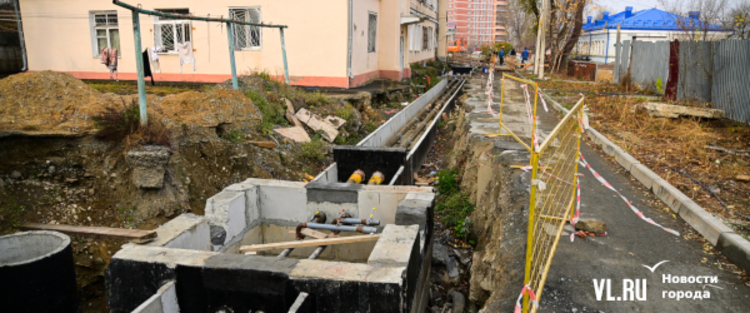

Больше всего жалоб на не закопанные после ремонта трубы и неогороженные ямы поступает от жителей Первомайского района, где идёт масштабная перекладка теплосетей за 1,85 млрд рублей. Работы здесь ведёт проектная компания «Сибэнергомаш» из Алтайского края. По словам начальника управления ТЭК, до конца года всё обязательно закопают.

«У нас как раз будет штаб по местам, где не завершено восстановление благоустройства. Мы понимаем, что там, где это зона ответственности ВПЭС, не везде бригады успевают, мы привлекли подрядчиков. Все разрытые участки зароем 100%. А что касается ограждений – обычно они выставляются, бывает, их сдувает ветром. Но вопрос этот с «Сибэнергомаш» обязательно проработаем», – пообещал Ткачёв.

В этом году во Владивостоке планировался беспрецедентный объём замены тепловых сетей, но справиться с ним помешали погода, задержки поставок и проблемы с металлом у завода-производителя труб.

«Вопросов много было. Первое – задержка на выпуск труб с завода-производителя. Речь даже не о том, чтобы РЖД оказало содействие, чтобы трубы быстрее пришли, а чтобы они в принципе приехали в соответствии с договорами. А трубы не поставлялись, потому что были проблемы у производителя металла. У ВПЭС на месте не было возможности материал взять, что-то ДГК, где были возможности, давал из своих запасов», – рассказал Сергей Ткачёв.

У ВПЭС была предварительная договорённость с правительством, и хотя фактически деньги городу выделили, но ещё не довели, и мэрии пришлось брать кредит. Так, по объектам на Тополиной аллее и Инструментальном заводе всё ещё не заключены в полном объёме соглашения о доведении финансирования.

«У ДГК было несколько поздних объектов, но у них такая задержка была, потому что им вовремя финансирование не доводили», – также прокомментировал работу коллег Сергей Ткачёв.

Массовые порывы в начале отопительного сезона начальник управления ТЭК объяснил тем, что большой объём сетей из-за ремонта был отключён почти всё лето. Выявить слабые места на них во время гидравлических испытаний было невозможно. Соответственно, когда началась подача тепла, ветхие участки труб, которые не затронул ремонт, начали рваться.

Отметим, что масштабные работы по перекладке тепловых сетей продолжатся в следующем году. Потому что даже по уже выделенным средствам на многих участках ремонт ещё не закончен.
